経営スピードをアップする 粗利管理クラウドソフト「uconnect」

作業日報の書き方|建設業の記入例と人工の付け方・続けるコツ

作業日報の書き方と記入例・人工の付け方を建設業向けに解説する記事のアイキャッチ

作業日報は、建設業の書類のなかでもいちばん「書かされている感」が出やすい存在です。毎日提出はされているのに、誰も読み返さない。集計にも使われない。それなら書く意味はあるのか。現場からそんな声が上がるのは、日報そのものではなく、様式と運用の側に原因があります。

よくあるのは、項目が多すぎる、人工を書く欄がない、書いても何も返ってこないの3つです。この条件が揃った日報は、どんな現場でも遠からず形だけになります。

この記事では、作業員が自分の1日を1枚に残す作業日報にしぼって、そのまま写して使える記入例を中心に整理しました。毎日埋める6項目の決め方、応援や半日が出た日の人工の書き分け、塗装・電気・内装・土木・解体の職種別記入例、日報に残った人工を工事別の原価につなげる手順までを順に見ていきます。

なお、現場全体を1日1枚でまとめる日報は役割が別です。そちらは工事日報の書き方で扱っているので、自社の様式を作る前に読み分けておいてください。

建設業・工事業向け uconnect

工事原価を“今”見える化する工事管理システム

見積・実行予算・原価管理・工事台帳の自動作成まで、工事のお金まわりがuconnectひとつで完結。

初期費用0円 契約の縛りなし 30日間無料
くわしく見る →
uconnect(ユーコネクト)工事管理システムの画面イメージ

目次

作業日報とは?工事日報との違いと作業員が書く記録の役割

作業日報が残す3つの情報(人と時間・出来高・引き継ぎ)を示す図解

作業日報とは、作業員または作業班が、その日に自分がやった作業の内容・時間・数量・人工を1枚にまとめる日次の記録です。ポイントは記録の単位で、作業日報は「作業員ごとに1日1枚」が基本になります。ここを現場単位と混ぜてしまうと、後から労務費を人別に拾えなくなります。

作業日報が残す3つの情報

  • 人と時間: 誰が何時から何時まで、どの現場に入ったか
  • 出来高: その時間で何をどれだけ進めたか
  • 引き継ぎ: 翌日に持ち越す作業と、他職種への申し送り

この3つが揃うと、日報は3方向に効きます。人と時間は労務費と勤怠の裏づけになり、出来高は歩掛と見積精度の材料になり、引き継ぎは翌朝の段取りに使えます。逆に、どれか1つでも欠けた瞬間に、日報は読まれない紙へ近づきます。

工事日報・作業日誌・業務日報との違い

呼び方が混ざりやすい書類を、記録の単位ごとに並べます。

名称書く単位主な書き手中心になる情報
作業日報作業員・班ごとに1日1枚作業した本人、班長自分の作業内容・時間・人工・数量
工事日報工事・現場ごとに1日1枚現場代理人、主任技術者現場全体の進捗・投入人数・安全・翌日予定
作業日誌個人ごと本人自分の作業記録と気づき。個人メモの色が強い
業務日報社員ごと事務・営業を含む社員全般業務全般の報告(訪問件数・事務処理など)

様式を作るときに先に決めたいのは、「1現場1枚か、1人1枚か」の一点です。ここがあいまいなまま様式だけ配ると、現場ごとに書き方がバラバラになり、月末の集計で必ず苦労します。従業員10名前後の会社なら1枚に統合しても回りますが、応援や下請が日常的に入る現場では、人単位の作業日報を分けて持つほうが結果として手間が減ります。

現場全体を1枚にまとめる側の書き方は工事日報の書き方に整理しました。この記事は、作業員本人が書く1人1枚の日報にしぼって進めます。

建設業で作業日報が重視される理由

建設業は、1つの現場に複数の職種が出入りし、日ごとに作業内容も人員も変わります。工場のように毎日同じ工程が流れるわけではないため、その日その現場で何が起きたかを本人が残しておかないと、あとから誰も正確に思い出せません。

そして工事の利益は、現場ごとの労務費に大きく左右されます。日報で人工を記録していなければ、工事が終わってから「思ったより手間がかかって赤字だった」と気づくことになります。作業日報は、赤字の原因を終わってからではなく進行中に見つけるための、いちばん手前のセンサーです。

加えて、2024年4月から建設業にも時間外労働の上限規制(労働基準法第36条・第139条)が適用され、働いた時間を正確に押さえる必要が高まりました。作業日報は勤怠管理そのものではありませんが、現場ごとの労働時間を裏づける記録として、労務管理の面からも価値が上がっています。

作業日報の記載項目|毎日埋める6項目と職種別に足す1〜2項目

作業日報で毎日埋める6項目(日付・天候、現場名、作業時間、人工、作業内容、申し送り)のチェックリスト

様式に決まった型はありませんが、項目が多すぎると書かれなくなり、少なすぎると使えません。まず毎日埋める6項目を固定し、そこへ自社の原価に効く項目を1〜2個だけ足すのが現実的な組み立て方です。

毎日必ず埋める6項目

項目書く内容押さえどころ
日付・天候作業日と天候中止・遅延の理由を裏づける材料になる
現場名どの現場に入ったか掛け持ちした日は現場ごとに行を分ける
作業時間開始・終了・休憩・残業勤怠と突き合わせるときの一次データ
人工自社・応援・下請の内訳労務費の集計精度はこの欄で決まる
作業内容作業+場所+数量+結果「配管工事」ではなく「2階給水配管40m完了」
申し送り翌日に回すこと、他職種への連絡1行あるだけで日報が段取りツールに変わる

工事日報と違い、作業日報では人工を独立した欄として立てることをおすすめします。作業時間の中に埋もれさせると、応援が入った日や半日で上がった日の内訳が読めなくなり、月末に本人へ聞き直すことになります。

職種別に足す「数量の軸」

残りの1〜2項目は、自社の原価に効くものだけを足します。目安は次のとおりです。

職種追加する項目(数量の軸)
塗装塗装面積(㎡)、工程区分(下塗り・中塗り・上塗り)、材料の使用缶数
電気ケーブル敷設延長(m)、器具付け台数、盤の結線箇所数
設備・空調配管・ダクトの施工延長(m)、機器の据付台数
内装下地・ボードの施工面積(㎡)、施工した部屋数
土木掘削・盛土量(m3)、重機の稼働時間、ダンプ台数
解体解体面積・体積、搬出量(t)、コンテナ台数

他社のテンプレートをそのまま写すより、「自社の赤字要因を記録できるか」を基準に選ぶほうが確実です。過去に赤字になった現場を2〜3件思い出して、そのとき何が分からなくて手が打てなかったかを書き出せば、足すべき項目はだいたい見えてきます。

項目を増やすほど日報は続かない

安全確認、使用材料、写真、KY活動。どれも価値のある情報ですが、全部を毎日必須にした瞬間に日報は崩れます。判断基準はシンプルで、月末の集計に使う項目だけを必須にし、それ以外は動きがあった日だけ書く欄に落とすことです。

必須6項目であれば、慣れた作業員で3分、書くのが苦手な人でも5分あれば埋まります。この5分という上限を超える様式は、繁忙期に真っ先に飛びます。

作業日報の人工欄の書き方|応援・半日・掛け持ちの記録ルール

作業日報の人工欄の書き分け(自社2.0人工・応援1.0人工・一人親方0.5人工で合計3.5人工)を示す図解

作業日報でいちばん取りこぼしが多いのが人工欄です。ここが雑だと、日報を何百枚集めても労務費は出ません。逆にここさえ揃っていれば、他の欄が多少粗くても原価管理は回ります。

1人工の定義や単価の考え方そのものは一人工とはで解説しているので、ここでは日報の欄をどう埋めるかにしぼります。

自社・応援・下請・一人親方を分けて書く

「計3名」とだけ書かれた日報は、集計の段階で必ず止まります。同じ3名でも、自社社員なら労務費、応援や一人親方への支払いなら外注費として扱いが変わるためです。

区分書き方の例集計での扱い
自社社員自社 2.0人工(山田1.0・佐藤1.0)労務費
応援・常用応援 1.0人工(○○工業 1名)人工代・外注費
一人親方一人親方 0.5人工(○○氏 午前のみ)外注費(契約の実態により判断)
下請(請負)下請 ○○建装(請負のため人工計上なし)外注費(出来高で管理)

区分ごとに行を分けておけば、月末に集計する人が判断で迷いません。人工欄は「何人いたか」ではなく「誰の分をどこに付けるか」を書く欄だと考えると、書く粒度が決まります。

半日・残業・移動をどう書くか

現場でいちばん揉めるのがここです。会社ごとにルールが違ってよいのですが、ルールが決まっていない状態だけは避けてください。最低限、次の3つを決めて様式の余白に印字しておきます。

  1. 半日の扱い: 4時間前後で上がった日を0.5人工とするのか、実働時間で書くのか
  2. 残業の扱い: 定時後2時間を0.25人工として足すのか、人工は1.0のままで残業時間だけ別欄に書くのか
  3. 移動・待機の扱い: 現場間の移動や資材待ちの時間を、どの現場の人工に乗せるのか

おすすめは、人工欄は0.5刻みに固定し、残業と移動は時間で別欄に書く方法です。人工を0.1刻みにすると書き手が迷い、記入が止まります。細かい実態は時間欄で拾えるので、人工の刻みは粗くて構いません。

1日に2現場へ入った日は現場ごとに割る

掛け持ちは、小規模な会社ほど日常的に起きます。ここで「A現場とB現場」とまとめて書かれると、どちらの原価にいくら乗せるかを事務が推測することになり、集計の信頼性が一気に落ちます。行を分けて、次のように書きます。

現場名作業時間人工作業内容
○○ビル改修8:00〜12:000.53階 ボード貼り 20㎡完了
△△様邸 新築13:00〜17:000.51階 LGS下地 15㎡完了

合計が1.0人工になっていることを本人が確認できる形にしておくと、記入ミスがその場で見つかります。移動時間をどちらに乗せるかも、先ほどのルールを決めておけば迷いません。

人工欄でよくある3つの取りこぼし

  • 応援に来てもらった日の記録漏れ: 自分の分だけ書いて、応援の人工を誰も書かない。応援を呼んだ本人が書く、と決めておく
  • 手待ち時間が消える: 資材待ちで2時間動けなかった日も、人工は1.0で計上される。時間欄か申し送りに理由を残さないと、原因が分からないまま人工だけ膨らむ
  • 雨で午前中止の日: 半日で解散したのに1.0人工で処理され、実際より原価が膨らむ。中止判断があった日は天候欄とセットで書く

3つとも、書き手を責めても直りません。様式に欄を作り、記入ルールを1枚にまとめて配るのがいちばん早い対策になります。

職種別の作業日報 記入例5パターン

建設現場の資材置き場でクリップボードの作業日報に記入する職人の手元

ここからは、そのまま写して使える記入例を職種別に載せます。共通しているのは、作業内容を「作業+場所+数量+結果」の形で書く点です。この形に揃えておくと、読む側が進捗も生産性も同じ基準で読み取れます。

記入例1:塗装工事

項目記入内容
日付・天候2026年9月8日(月)/晴れ 気温28℃・湿度55%
現場名○○マンション 外壁改修工事
作業時間8:00〜17:00(休憩1.0h/残業なし)
人工自社 2.0人工(田中1.0・鈴木1.0)
作業内容南面 下塗り(シーラー1回塗り)180㎡ 完了。北面 高圧洗浄 120㎡ 完了、乾燥待ち
使用材料シーラー18kg缶 4缶(残1缶)
進捗外壁塗装 下塗り工程 60%完了(累計180/300㎡)
申し送り明日午前は湿度85%予報。中塗り着手は午後から判断。シーラー1缶を明日搬入

塗装は「面積 × 工程」で書くのが基本です。同じ180㎡でも下塗りと上塗りでは進捗の意味がまるで違うため、工程名をセットにしないと後から進み具合が読めません。材料の缶数を残しておくと、実際の使用量と歩掛の突き合わせにも使えます。

記入例2:電気設備工事

項目記入内容
日付・天候2026年9月8日(月)/屋内作業のため天候影響なし
現場名○○ビル 2〜3F テナント電気工事
作業時間8:00〜18:00(休憩1.0h/残業1.0h)
人工自社 1.0人工(佐藤)/応援 1.0人工(△△電気 1名)
作業内容2階事務室 CV-S 2sq 配線 80m 敷設完了。3階 ダウンライト器具付け 24台(全32台中)
進捗2階配線 完了/3階 器具付け 75%
申し送り3階天井内で空調ダクトと干渉1箇所。ルート変更を監督へ報告済み、明日朝に回答待ち

電気は「敷設延長(m)」と「器具の台数」が数量の軸になります。他業種との取り合いが起きやすい職種なので、干渉や手戻りは発生したその日に書き残しておくと、あとの協議で効いてきます。応援を入れた日は、必ず区分を分けて人工を書いてください。

記入例3:内装工事

項目記入内容
日付・天候2026年9月8日(月)/屋内作業
現場名○○ビル 4F 内装改修工事
作業時間8:00〜17:00(休憩1.0h)
人工自社 2.0人工/一人親方 1.0人工(○○氏)
作業内容4階 LGS下地 組立 45㎡ 完了。同フロア ボード貼り 片面 30㎡(残15㎡)
進捗4階内装下地 70%完了
申し送りボード残数12枚。明日午前に24枚追加搬入を手配済み

内装は工程が細かく分かれるぶん、「どの工程の何㎡か」を省くと進捗が追えなくなります。人工の記録が効く職種でもあるので、一人親方や応援が入った日は必ず内訳まで書いてください。

記入例4:土木工事

項目記入内容
日付・天候2026年9月8日(月)/曇り 一時小雨
現場名市道○○線 道路改良工事
作業時間8:00〜17:00(休憩1.0h)
人工自社 3.0人工(オペ1・土工2)
作業内容A工区 掘削 120m3(バックホウ0.7 1台・稼働8.0h)。残土搬出 10tダンプ6台分
使用機械バックホウ0.7m3 1台、10tダンプ 2台(自社1・傭車1)
進捗掘削工 全体の60%完了(累計720/1,200m3)
申し送り明日午後から本降り予報。B工区の掘削は朝に天候判断、法面養生を先行

土木は、重機の稼働時間とダンプの台数まで書いてあれば、そのまま機械経費と運搬費の集計資料になります。傭車と自社車両を分けておくのも忘れないでください。ここが混ざると、外注費の集計で必ず手が止まります。

記入例5:解体工事

項目記入内容
日付・天候2026年9月8日(月)/晴れ
現場名○○町 木造2階建て 解体工事
作業時間8:00〜16:30(休憩1.0h)
人工自社 2.0人工/応援 2.0人工(□□解体 2名)
作業内容2階 内装材撤去 完了(延べ60㎡)。木くず・石膏ボードを分別、コンテナ2台搬出
搬出量混合廃棄物 4t コンテナ2台(マニフェスト交付済み)
進捗内装撤去工 100%完了。明日より屋根解体
申し送り近隣より粉じんの申し出1件。散水頻度を1時間ごとに変更、監督が説明済み

解体は搬出量とコンテナ台数が原価に直結します。マニフェストの交付状況まで日報に残しておくと、処分費の請求と突き合わせるときに探し回らずに済みます。近隣対応も、その日のうちに書いておかないと経緯が消えます。

5例に共通する型

5つの記入例に共通しているのは、次の4点です。

  1. 数量に単位と累計を付ける: 「180㎡」だけでなく「累計180/300㎡」まで書くと、読む側が遅れの有無をその場で判断できる
  2. 人工を区分ごとに分ける: 自社・応援・一人親方を混ぜない。混ぜた日報は集計で必ず止まる
  3. 想定外を1行残す: 干渉、粉じんの申し出、天候による判断。書いた日は1行でも、後から効くのはこの行
  4. 翌日の入りを書く: 申し送りが1行あるだけで、日報が報告書から段取り表に変わる

職種が違っても、この4点さえ入っていれば日報は使える記録になります。自社の様式を作るときは、この4点が自然と埋まる欄構成になっているかを確認してください。

時系列型の書き方と、そのまま写して使える様式

作業日報の様式ひな形(1人1枚・日付/現場名/作業時間/人工/作業内容/申し送り)のイメージ

ここまでの記入例は、1日の結果をまとめる形でした。もう1つ、時間軸で書く時系列型を用意しておくと、説明が必要な日に強くなります。

時系列型が効くのは「手待ち・手戻りが出た日」

時刻内容
8:00朝礼・KY活動(挟まれ災害の注意喚起)
8:303階ダクト吊り込み開始
10:30電気業者と天井内の取り合い調整のため中断
11:00中断のまま材料整理・清掃に切り替え
13:00ルート決定、吊り込み再開
16:30片付け、翌日の材料確認
17:00作業終了(実作業 5.5h/手待ち 2.0h)

毎日この粒度で書く必要はありません。手待ちや手戻りが出た日だけ時系列型に切り替える運用で十分です。狙いは、「なぜ今日は予定より進まなかったのか」を、人工の数字とセットで説明できる状態にしておくことにあります。

上の例で言えば、手待ち2.0時間という1行が後日効いてきます。同じ待ち時間が別の日にも記録されていれば、取り合い調整のロスが累計で何時間発生しているかを示せるため、工程会議での改善提案や、状況によっては工期・費用の協議材料になります。記録がなければ、こうした主張はすべて言った言わないで終わります。

1人1枚の様式ひな形

ここまでの内容を、最小構成のひな形にまとめます。紙に書き写しても、スマホのメモやアプリの入力項目に移してもかまいません。

欄記入毎日書くか
日付・天候__年__月__日(_)/天候____毎日
現場名__________(掛け持ちの日は行を追加)毎日
作業時間__:__〜__:__(休憩__h/残業__h)毎日
人工自社__/応援__(____)/一人親方__(____) 計__人工毎日
作業内容(作業)+(場所)+(数量・累計)+(結果)毎日
申し送り____________毎日
進捗率____工事 __%完了必要に応じて
使用材料・機械____________動きがあった日

欄は8つありますが、毎日必ず埋めるのは上の6つだけです。進捗率は、作業内容の欄に累計を書いていれば省略して構いません。使用材料・機械も、搬入や重機の稼働があった日だけで十分です。この「必ず埋める欄」と「あれば書く欄」の線引きを様式の段階で決めておくと、書き手が毎日迷わずに済みます。

様式に書き方のルールを印字する

この様式のポイントは、作業内容の行に「(作業)+(場所)+(数量・累計)+(結果)」という指示をそのまま印字してあることです。書き方のルールを口頭で伝えても定着しませんが、様式に刷り込んでおけば、新しく入った職人でも初日から同じ粒度で書けます。

同じ考え方で、人工欄の余白には社内ルールを1行だけ添えておきます。「半日は0.5、残業は時間欄に記入」と印字されているだけで、判断のばらつきがほぼ消えます。様式は記入欄であると同時に、いちばん読まれるマニュアルです。

職人に毎日書いてもらう運用のつくり方

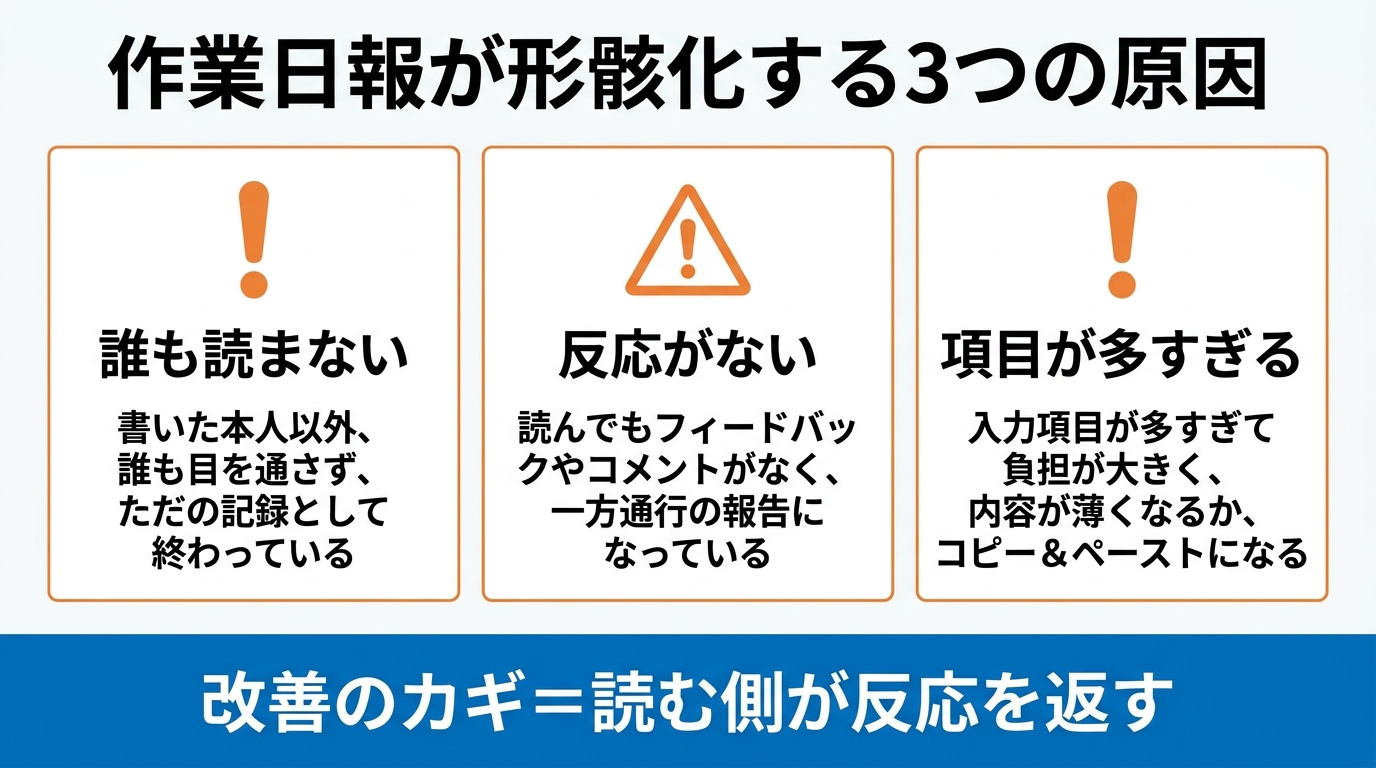

作業日報が形骸化する3つの原因(誰も読まない・反応がない・項目が多すぎる)を示す図解

様式が整っても、書いてもらえなければ意味がありません。作業日報は工事日報と違い、書き手が現場の職人である点が最大の違いです。パソコンの前に座る人ではなく、手袋をしたまま道具を片付けている人に書いてもらう前提で運用を組みます。

書かない理由は、やる気ではなく様式にある

提出率が落ちる現場には、ほぼ例外なく次の3つが揃っています。

  1. 書くだけで誰も読まない: 提出しても反応がなければ、書き手は見られていないと学習し、内容が雑になる
  2. 書いても何も返ってこない: 遅延や不具合を書いても対応されないなら、書く意味を感じられなくなる
  3. 自由記述が多すぎる: 文章を書く欄が3つも4つもある様式は、繁忙期に真っ先に崩壊する

3つ目は、作業日報でとくに深刻になります。文章を書くのが得意でない職人にとって、白い欄は最大のハードルです。選択式・数値入力を中心にして、文章を書く欄は申し送りの1つに絞ってください。人工と数量が数字で入っていれば、日報としては十分に機能します。

書く時間と場所を工程に組み込む

建設現場で手袋をした作業員がスマートフォンで作業日報を入力する手元

作業終了後に事務所へ戻って書く運用は、残業の原因になるうえ、記憶があいまいになります。現場で、作業終了前の5分で書き終える。これを標準にできれば、日報の精度と継続率は両方上がります。

そのためには、片付けの前に5分を確保することを工程として決めておく必要があります。「手が空いたら書いて」では、必ず後回しになります。スマホで入力できる仕組みがあるなら、現場に立ったまま終わらせられるので、この5分はさらに短くなります。

試すときは、いちばんスマホが苦手な職人に最初に触ってもらってください。その人が説明なしで入力を終えられるかどうかが、全社に広げたあとの提出率をほぼ決めます。ITに不慣れな人がいる場合は、最初の1〜2週間だけ紙と併用する移行期間を設けても構いませんが、「○月○日からはアプリのみ」と切り替え日を先に宣言しておかないと、二重管理が居座ります。

なお、紙・Excel・アプリのどれを選ぶかという判断軸は、工事日報の書き方の手書き・Excel・アプリの選び方で整理しています。作業日報側で先に決めるべきなのは、ツールよりも「誰が・いつ・どこで書くか」のほうです。

提出されたら一言返す

提出された日報には、必ず反応を返してください。コメントは一言で構いません。「3階の干渉の件、明日朝イチで指示出します」の一行が返ってくるだけで、日報は提出する紙から現場と会社の対話ツールに変わります。

ありがちな失敗の流れはこうです。提出率が下がる、管理者が「ちゃんと書け」と注意する、仕方なく形だけ書かれる、内容が薄いので誰も読まなくなる、さらに提出率が下がる。この悪循環を注意の強化で断ち切ろうとしても、まず成功しません。断ち切る場所は、読む側の行動です。

提出率と記入時間の2つで効果を測る

改善がうまくいっているかは、感覚ではなく数字で確かめます。見る指標は2つで足ります。

指標測り方目安
提出率その日のうちに提出された日報の枚数 ÷ 稼働した人数90%以上
記入時間書き始めから提出までの実測(月1回、数名にストップウォッチで)5分以内

どちらかが目安に届かないなら、様式か運用のどちらかにまだ無理が残っています。月に1度、朝礼や工程会議のついでに確認する程度で十分です。

人工欄まで整った日報が毎日集まっても、売上と原価がExcelに散らばったままでは工事ごとの採算はすぐに見えません。発注と支払を工事別に自動集計し、現場ごとの粗利をその日のうちに確認できるのが工事管理システムuconnectです(30日間無料・初期費用0円)。

機能と価格を見る →

作業日報の人工を労務費と工事別原価につなげる

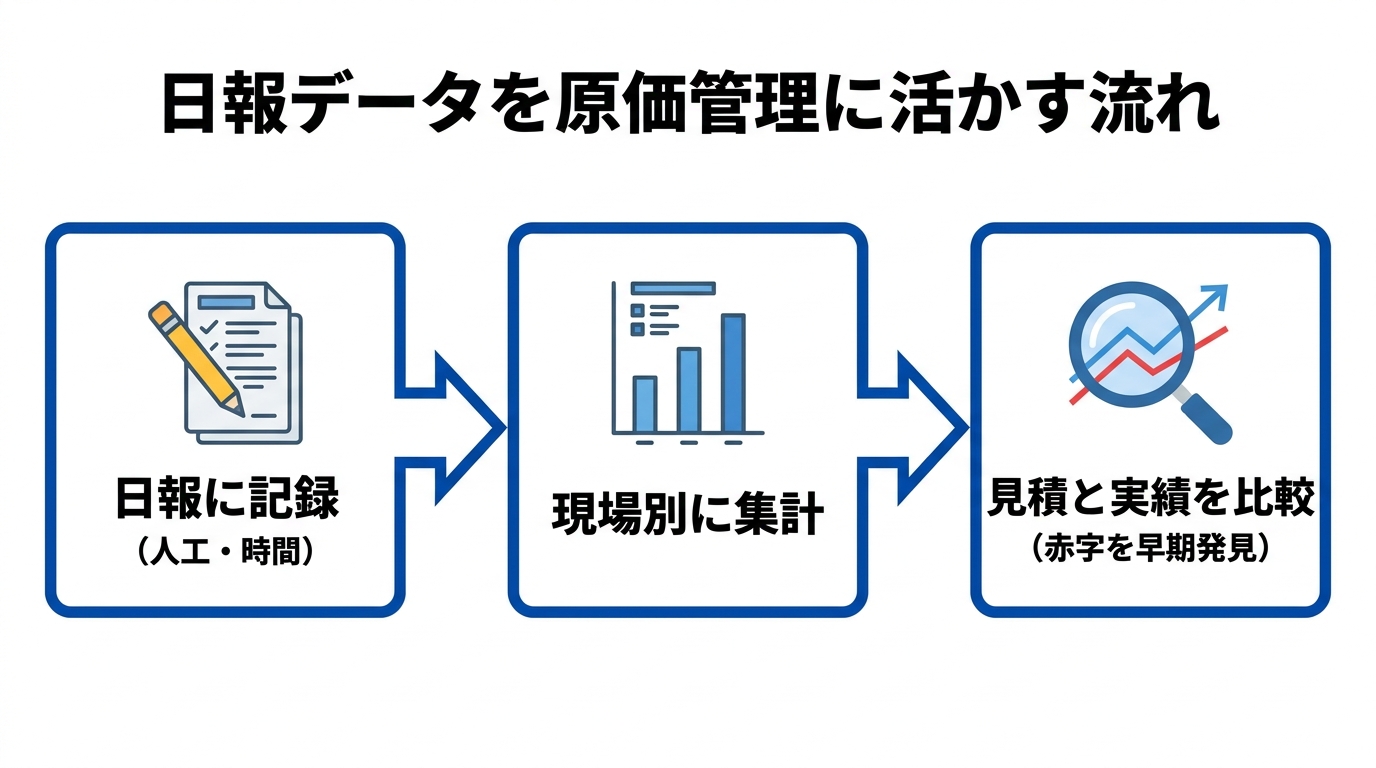

日報の人工を原価につなげる3ステップ(日報に記録・現場別に集計・見積と実績を比較)のフロー図

日報は書いて終わりではなく、集計してはじめて投資に見合う価値を生みます。作業日報の場合、いちばん効果が大きい使い道は人工から労務費を出し、工事別の原価に乗せることです。

人工から労務費を出す

計算そのものは単純で、次の1本だけです。

計算内容
労務費現場ごとの人工数 × 1人工あたりの労務単価
労務単価(給与+賞与+法定福利費+日々の手当)÷ 年間の実稼働日数

たとえば、日報を1か月分集計した結果、A現場に自社の人工が62人工投下されていたとします。1人工あたりの労務単価が22,000円なら、A現場の自社労務費は1,364,000円です。ここへ応援と一人親方への支払いを外注費として足せば、その現場の人にかかったお金がひととおり出ます。

大事なのは、労務単価を「その人の日給」で計算しないことです。賞与も社会保険の会社負担も現場に乗る費用なので、これを外すと労務費は必ず実態より小さく出ます。

見積人工と実績人工を並べる

集計した実績は、見積時に想定した人工と並べてはじめて意味を持ちます。

工種見積人工実績人工(工期の50%時点)ペース換算差
ボード貼り60.038.076.0+16.0
クロス貼り40.018.036.0-4.0

ボード貼りは、このペースだと16人工の超過です。1人工あたりの労務単価を2万円とすれば、この工種だけで約32万円の利益が消える計算になります。

進行中にこの数字が見えていれば、応援の人数を見直す、手戻りの原因を潰す、追加変更分を発注者と精算協議する、といった手が打てます。工事が終わってから気づいたのでは、どの手も使えません。大がかりな分析は必要なく、見積の人工と日報の実績人工を並べて見る、この1つの習慣が日報を経営に直結させます。

出面表・工数管理との関係

職人の稼働を一覧で押さえる手法としては、出面表(でづらひょう)も古くから使われてきました。作業日報が「1人1日の中身」を残す縦の記録だとすれば、出面表は「誰がどの現場に何日入ったか」を横に並べる一覧です。両方を持つ会社もあれば、日報の人工欄を集計して出面表を自動で起こす会社もあります。関係の整理は出面表とはにまとめました。

工数を工程や作業単位でさらに細かく管理したい場合は、工数管理の考え方も参考になります。ただし小規模・中規模の会社では、まず人工を現場別に正しく集計するところまでで十分な効果が出ます。粒度を細かくするのは、その運用が定着してからで遅くありません。

作業日報と勤怠管理・労働時間の記録

作業日報には作業時間が入るため、勤怠管理と混同されがちです。ここは分けて考えたほうが、あとで揉めません。

勤怠の代わりには使えない

勤怠管理は「会社としての労働時間の把握」であり、給与計算と残業管理に直結します。一方の作業日報は「現場で何をしたか」の記録で、目的は進捗と原価の把握です。日報を勤怠の代わりに使うと、休憩や移動の扱いがあいまいになり、あとから労働時間を証明できなくなります。

日報の時間データは勤怠の裏づけ・突き合わせ資料として使い、勤怠は勤怠で仕組みを持つ。この整理にしておくのが安全です。建設業向けの仕組みの選び方は建設業向け勤怠管理システムの比較にまとめています。

労働時間の記録を兼ねる場合は保存義務がかかる

作業日報そのものの作成を義務づける法律はありません。ただし労働基準法第109条は、労働者名簿・賃金台帳のほか「賃金その他労働関係に関する重要な書類」の保存を使用者に義務づけており、タイムカードや残業報告書のような労働時間の記録がこれに含まれます。作業日報が労働時間の把握資料を兼ねているなら、この対象になり得ると考えて残しておくのが安全です。保存期間は5年(第143条により当分の間は3年)とされています。

工事の記録としての保存年数や、建設業法にもとづく帳簿の扱いは工事日報の書き方の法的要件の項で整理しました。実務上は、日報を電子で残しておけば保管場所の問題は事実上なくなるので、消さずに全部残す運用がもっとも簡単です。

作業日報に関するよくある質問

作業日報は毎日書かないとだめですか

原則は毎日です。日報の価値はその日のうちに書いた記録であることにあり、週末にまとめて書いた日報は記憶頼みの作文になります。とくに人工と作業数量は、翌日になると本人でも正確に思い出せません。ただし毎日埋めるのは全項目である必要はなく、人工・作業内容・申し送りの3つを毎日、材料や機械は動きがあった日だけという濃淡をつければ、繁忙期でも記録は途切れません。

職人が日報を書いてくれません。どうすればいいですか

まず疑うのは、やる気ではなく様式の負担です。自由記述の欄を申し送りの1つに絞る、人工と数量は選択式・数値入力にする、スマホで入力できるようにする、提出されたら必ず一言返す。この4つで提出率は大きく変わります。日報が査定にだけ使われて現場に何も返ってこない状態なら、書かなくなるのは自然な反応です。

一人親方でも作業日報は必要ですか

必要性はむしろ高いです。一人親方の場合、日報は自分の人工がどの現場にいくら投下されたかを残す唯一の記録になります。請求の根拠、確定申告の資料、単価交渉の材料として使えるので、手帳への走り書きでもよいので現場別の稼働記録は残しておいてください。日付・現場名・作業時間・人工・作業内容の5項目があれば十分です。

工事日報と作業日報の両方を作る必要はありますか

会社の規模によります。職長が複数いて応援や下請が日常的に入る現場では、各人が作業日報を出し、現場代理人がそれを集約して工事日報にまとめる二段構えのほうが精度が上がります。従業員10名前後までなら、1枚の様式に統合しても十分に機能します。判断の目安は、「人別に労務費を割る必要があるかどうか」です。

日報を書く時間は勤務時間に含まれますか

会社の指示で書かせている以上、日報の記入は業務の一部です。「持ち帰って書いておいて」という運用は、サービス残業の温床になるうえ、記憶が薄れて内容も粗くなります。作業終了前の5分を日報タイムとして工程に組み込み、勤務時間内に書き終える設計にしてください。

応援で他社の現場に入った日はどちらの様式で書きますか

自社の様式で書いてください。応援先の日報を書かされる場合も、自社の記録は別に残しておく必要があります。応援は自社にとって売上(人工代の請求根拠)になるため、現場名・作業時間・人工・作業内容が自社側に残っていないと、請求金額を裏づける材料がなくなります。応援先の日報のコピーをもらえるなら、それを自社の記録に添付するのがいちばん確実です。

日報の人工を工事別の粗利につなげる工事管理システム

工事管理システムuconnect(ユーコネクト)のサービス紹介画像

作業日報の人工欄を整えると、現場ごとに「人にいくらかかったか」が毎月出せるようになります。ところが、その数字を受け取る側が整っていない会社は少なくありません。日報はExcel、支払は会計ソフト、工事ごとの原価は月末に手集計。これでは人工をどれだけ丁寧に記録しても、転記の手間が増えるだけで終わってしまいます。

この受け皿になるのが、工事管理システム「uconnect(ユーコネクト)」(株式会社unlimited提供)です。工事ごとに見積・実行予算・原価・請求を同じ台帳の上で扱えるため、日報から確定した人工と材料費を、そのまま工事別の原価として積み上げられます。

先に正直に書いておくと、uconnectに日報機能や工数管理機能はありません。日報そのものは、紙でもExcelでも日報アプリでも、いま続いている方法を使い続けることになります。uconnectが引き受けるのは、そこで確定した数字を工事別の原価として集計し、粗利を金額で見えるようにする部分です。

作業日報の運用と組み合わせたときに効いてくるのは、次の点です。

  • 発注・支払のデータが工事別に自動で紐づき、月末の手集計と転記ミスがなくなる
  • 進行中の工事でも、その時点の原価と粗利率をいつでも確認できる
  • 工事台帳が自動で整うため、日報とあわせて工事の記録が形になる
  • 弥生会計・freee・マネーフォワードと連携でき、経理の二度手間が減る

料金は初期費用が無料で、月額7,200円(税抜、基本料6,000円+1ユーザー1,200円)から使えます。ユーザー追加は1人あたり1,200円(税抜)です。30日間の無料お試しはクレジットカード登録不要で、デジタル化・AI導入補助金の活用案内も公式サイトに掲載されています。シリーズ累計3,000社を突破しており、一人親方から年商十数億円規模の建設会社まで利用されています。

日報から出した人工を原価に反映させるのに毎月何時間かかっているか、一度実測してみてください。その時間が負担だと感じるなら、下のボタンから機能と料金を確認してみてください。

まとめ

明日から変える3つ(人工を分けて書く・数量を1つ決める・終業前5分で書く)を示す図解

作業日報は、作業員が自分の1日を1枚に残す記録です。現場全体をまとめる工事日報とは役割が違うため、まず「1人1枚か、1現場1枚か」を決めてから様式に取りかかってください。

書く中身の骨格は、職種が変わっても同じです。毎日埋めるのは6項目。作業内容は「作業+場所+数量+結果」で書き、人工は自社・応援・一人親方を分ける。この2つが守られていれば、あとは多少粗くても集計に使える日報になります。

続けるための条件は、記入時間5分以内という一点に集約されます。項目を足すより、自由記述を選択式と数値入力に置き換えるほうが、結果として集まる情報は増えます。そして提出された日報には一言返す。読む側が動かないかぎり、書く側は続きません。

明日から取りかかれることを3つにまとめます。

  1. いまの日報を1枚出してきて、人工欄が自社と応援に分かれているかを確認する
  2. 自社の主力工種で「数量として何を書くか」を1つ決め、様式に印字する
  3. 終業前5分を日報タイムとして工程に組み込み、1か月試す

3つ目まで回せた月の集計値が、いまの様式を続けるのか、Excelに移すのか、アプリを入れるのかを決める判断材料になります。今日の1枚が、来月の労務費を正確にし、次の見積の精度を上げていきます。

あなたにおすすめの記事

工事日報の書き方と記入例3パターン|記載項目・保存期間まで解説

工事日報の書き方を、そのまま真似できる記入例3パターン(木造住宅・内装改修・公共土木)で解説。必須の記載項目、作業日報との違い、伝わる文章のコツ、建設業法・労基法にもとづく保存期間まで建設業向けにまとめました。

一人工とは?意味・作業量の目安と数え方をわかりやすく解説

一人工(いちにんく)とは何かを建設業の視点で解説。1人1日という作業量の意味や8時間の目安、半日・延べ人工の数え方、人工代・常用・手間請けとの違いまでわかりやすく整理します。

工事原価とは?4つの要素と計算・管理方法を建設業向けに解説

工事原価とは何かを、4つの要素(材料費・労務費・外注費・経費)・工事原価率の計算・建設業会計の特性・原価管理システムの選び方まで小規模・中規模の建設会社の実務目線で解説します。

最新記事

カテゴリー

トップへ戻る
