工事日報を毎日書いているのに、提出された中身が「基礎工事を進めた」「特に問題なし」で終わっていませんか。書く側は面倒、読む側は流し読み、という状態が続くと、日報は増えるのに現場のことは何もわからないという妙な状況になります。
原因のほとんどは、書き手の意識ではなくフォーマットと運用ルールの設計にあります。何をどこまで書くかが決まっていないから、書ける人だけが詳しく書き、あとは空欄が並ぶ。逆に言えば、記載項目と書き方の型さえ決まれば、日報の質は数週間で揃います。
この記事では、工事日報にそのまま使える記入例を、木造住宅・内装改修・公共土木の3パターンで具体的に載せました。あわせて、混同されがちな作業日報との違い、必須の記載項目、伝わらない日報を伝わる日報に変える書き換え例、建設業法・労働基準法にもとづく保存期間の考え方までを整理しています。
読み終えるころには、自社の工事に合わせた日報フォーマットを1枚に落とし込めるはずです。書く時間は5分以内に抑えたまま、日報を次の見積と原価管理に効く記録に変えていきましょう。
工事原価を“今”見える化する工事管理システム
見積・実行予算・原価管理・工事台帳の自動作成まで、工事のお金まわりがuconnectひとつで完結。
工事日報とは?作業日報との違いと4つの役割

工事日報とは、ひとつの工事現場で1日に起きたことを、現場代理人や主任技術者がまとめて記録する報告書です。誰が何人入って、どの工程がどこまで進み、何が起きたのかを、後から第三者が追える形で残すことが目的になります。
ポイントは「工事単位・1日1枚」という単位です。ここを外すと、日報が何のための記録なのかがぼやけます。
工事日報と作業日報の違い
現場では工事日報と作業日報がほぼ同じ意味で使われることがありますが、記録の単位と書く人が違います。
| 工事日報 | 作業日報 | |
|---|---|---|
| 記録の単位 | 工事・現場ごとに1日1枚 | 作業員・班ごとに1日1枚 |
| 主な書き手 | 現場代理人、主任技術者、職長 | 作業した本人、または班長 |
| 中心になる情報 | 現場全体の進捗、投入人数、安全、翌日予定 | 自分が担当した作業内容と作業時間 |
| 主な読み手 | 事務所、経営者、元請け、発注者 | 自社の管理部門、給与・原価の担当者 |
| 使われ方 | 進捗管理、対外報告、工事台帳の裏づけ | 労務費の集計、人工の確定 |
会社の規模が大きくなるほど、この2つは分けたほうが精度が上がります。各職長が作業日報を出し、現場代理人がそれを集約して工事日報にまとめる二段構えです。従業員10名前後の会社であれば、1枚のフォーマットに統合しても十分に機能します。
作業員単位で時間と人工を押さえる書き方については、作業日報の書き方で記入例つきに整理しています。この記事では工事単位の日報にしぼって解説します。

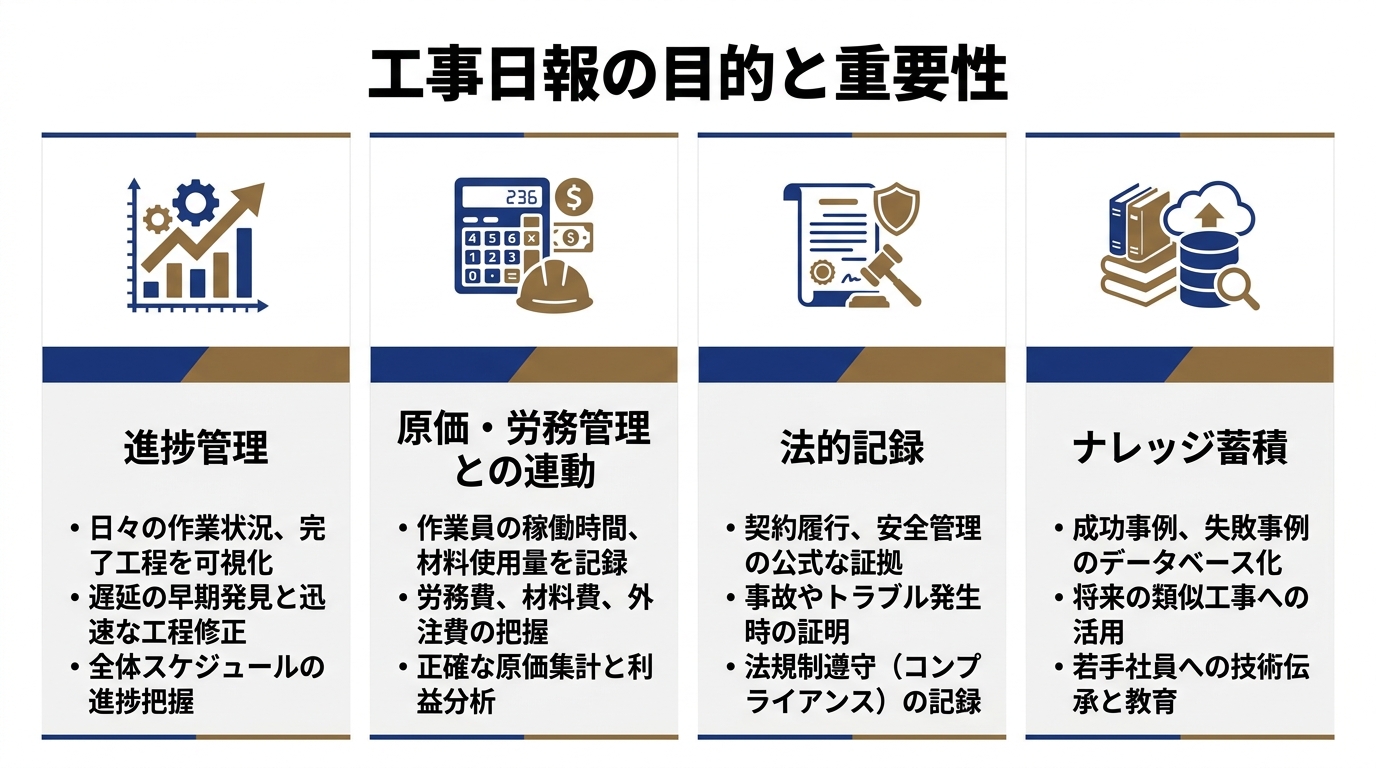

工事日報が果たす4つの役割
1つ目は進捗管理です。予定に対してどの工程が遅れているかは、1日単位の積み上げでしか正確に見えません。週報や月報だけでは、遅れが表面化したときには手遅れになりがちです。
2つ目は原価と労務の裏づけです。投入人数と作業内容を毎日残しておけば、工事ごとの実際原価が後から集計できます。出面表と数字を突き合わせる運用にすると、人工の食い違いにも早い段階で気づけます。
3つ目は対外的な証拠としての価値です。事故やクレームが起きたとき、誰がいつどんな状況で作業していたかを示せるかどうかで、会社の立場は大きく変わります。発注者や元請けからの問い合わせ、労働基準監督署の調査でも、日報が揃っていることが会社を守ります。
4つ目は次の見積への還元です。実際に何人で何日かかったかという記録は、次に同じような工事を見積もるときの一次資料になります。歩掛を自社の実績で持てるかどうかは、日報が残っているかどうかで決まります。
書き手からすると日報は手間でしかありませんが、この4つを説明できるかどうかで現場の協力度は変わります。ルールを配る前に、まず目的を口頭で共有してください。

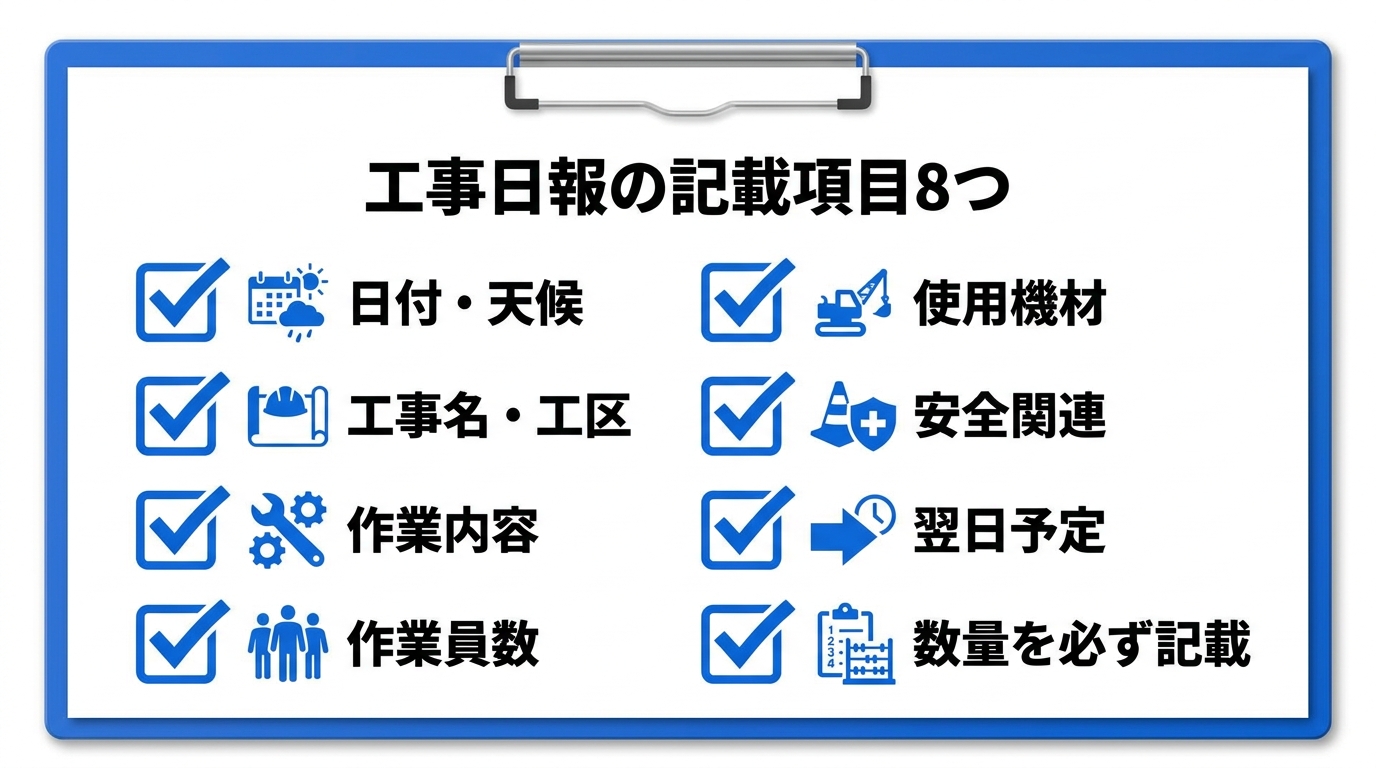

工事日報の記載項目|必須8項目と精度が上がる4項目

フォーマットは会社ごとに違って構いませんが、後から使える日報にするために外せない項目はほぼ共通しています。まずは必須の8項目から確認します。
必須の8項目
| 項目 | 記載のポイント |
|---|---|
| 日付・曜日 | 西暦か和暦かを社内で統一する。曜日があると工程表と突き合わせやすい |
| 天候・気温 | 午前と午後で分けて記録する。中止判断や工期延長の根拠になる |
| 工事名・工区 | 同じ発注者で複数現場が動くときは工区や棟番号まで書く |
| 作業内容 | 工程名だけで終わらせず、どこを、どれだけ進めたかを数量で書く |
| 投入人数 | 自社と協力会社を分け、職種ごとに人数を出す |
| 使用機材・材料 | 重機、仮設材、搬入した材料など原価に影響するものは必ず記載 |
| 安全関連 | KY活動の内容、ヒヤリハット、指摘事項、事故の有無 |
| 翌日予定 | 翌朝の朝礼でそのまま読み上げられる粒度で1行から2行 |
この8項目が埋まっていれば、進捗管理と原価集計の最低ラインは満たせます。
記録の精度が上がる4項目
余力があれば、次の4つを足すと日報の使い道が一段広がります。
- 作業開始時刻と終了時刻、休憩時間:労災や残業の判断で効いてくる情報です
- 搬入・搬出の実績:資材の過不足や置き場のトラブルを追跡できます
- 立会・検査の記録:誰が立ち会って何を確認したかを残すと、後の言った言わないを防げます
- 現場写真の枚数と保存先:日報本文と写真の紐づけが切れると、後から探せなくなります
逆に、増やしすぎないことも同じくらい大事です。項目が15を超えると記入時間が伸び、繁忙期に必ず空欄が増えます。必須項目は10個以内に抑え、それ以外は任意欄にまとめるのが現実的な落としどころです。
数量を書くかどうかで日報の価値は変わる
記載項目の中でいちばん差が出るのが作業内容の書き方です。「基礎工事を進めた」と書いた日報からは何も読み取れませんが、「北面基礎 打設30㎥(累計70㎥/全体90㎥)」と書けば、進捗率も残工程も生産性も後から計算できます。
数量の単位は工種ごとにあらかじめ決めておくと、書き手が迷いません。躯体なら㎥や本数、内装なら㎡や室数、土工なら㎥や延長mといった具合に、フォーマットの欄名に単位まで印字しておくのがおすすめです。
工事日報の記入例3パターン

ここからは、実際に書き込んだ状態の記入例を3パターン紹介します。工事の種類によって重点を置く項目が変わるので、自社の工事に近いものを土台にしてください。
記入例1:木造住宅の新築工事(基礎・躯体)
戸建て住宅のように工程が順番に進む工事では、その日に進んだ数量と翌日の段取りが中心になります。
| 項目 | 記入内容 |
|---|---|
| 日付・天候 | 2026年9月8日(月)/午前 晴れ 26℃・午後 曇り 28℃ |
| 工事名 | ○○様邸 新築工事(A棟) |
| 工程 | 基礎工事(べた基礎・立上りコンクリート打設) |
| 作業内容 | 立上り部コンクリート打設 12㎥(累計42㎥/予定45㎥)。打設後、天端レベル調整まで完了。残3㎥は9/9午前に実施 |
| 投入人数 | 自社2名(現場代理人1・監督1)/協力会社 型枠3名・生コン圧送2名 計7名 |
| 使用機材・材料 | ポンプ車1台(4t)、生コン12㎥(呼び強度24-18-20)、バイブレーター2台 |
| 安全関連 | KY:圧送ホース跳ね上がり注意。ヘルメット・保護メガネ着用確認済。ヒヤリハットなし |
| 特記事項 | 生コン車2台目が交通渋滞で40分遅延。打継ぎ時間内に収まったため品質影響なし |
| 翌日予定 | 立上り残3㎥打設後、養生。9/10より型枠脱型(型枠3名) |
数量に「累計」と「予定」を並べて書くのがコツです。この一行があるだけで、日報を見た事務所側が工程の遅れを即座に判断できます。
記入例2:テナント内装改修工事(多職種が同時に入る現場)
内装や改修のように複数の業者が同じ日に入る現場では、職種ごとに行を分けて書かないと後から原価を割り振れません。
| 項目 | 記入内容 |
|---|---|
| 日付・天候 | 2026年9月8日(月)/屋内作業のため天候影響なし |
| 工事名 | ○○ビル 3F テナント内装改修工事 |
| 作業内容(職種別) | 軽鉄:間仕切り下地組 8割完了(残 給湯室まわり)/電気:配線引込み・スイッチボックス設置 12箇所/設備:給排水配管 一次側接続まで/解体:既存天井ボード撤去 完了 |
| 投入人数 | 自社1名(現場代理人)/軽鉄3名・電気2名・設備2名・解体2名 計10名 |
| 使用機材・材料 | LGS 65形 120本、石膏ボード12.5mm 80枚搬入、高所作業台2台 |
| 安全関連 | KY:他職との輻輳作業、上下作業の禁止を朝礼で徹底。共用部養生の再確認。指摘なし |
| 特記事項 | ビル管理室より、22時以降の騒音作業不可との指示あり。工程表に反映済 |
| 翌日予定 | 軽鉄:間仕切り完了予定/ボード貼り開始(2名増員)/設備:二次側配管 |
多職種の現場では、職種名を行頭に固定した書き方に統一してください。書式が揃っていれば、月末に職種別の人工を拾い出す作業が一気に楽になります。
記入例3:公共土木工事(数量と時刻の記録が求められる現場)
公共工事は発注者への提出を前提とするため、時刻と数量の記録が民間工事より厳しく求められます。
| 項目 | 記入内容 |
|---|---|
| 日付・天候 | 2026年9月8日(月)/曇り時々雨(14:20〜15:00 降雨のため一時中断) |
| 工事名 | 市道○○線 道路改良工事(第2工区 STA.4+20〜4+80) |
| 作業時間 | 8:00 朝礼/8:15 作業開始/12:00〜13:00 休憩/14:20〜15:00 降雨中断/17:00 作業終了 |
| 作業内容 | 路床掘削 延長60m 掘削土量180㎥(累計520㎥/設計860㎥)。残土場外搬出 10t車18台 |
| 投入人数 | 自社3名(現場代理人1・監理技術者1・世話役1)/協力会社 オペ2名・作業員4名 計9名 |
| 使用機材 | バックホウ0.7㎥ 2台、10tダンプ3台(延べ18台分搬出)、散水車1台 |
| 安全関連 | KY:重機接触防止のため誘導員2名配置。バックホウ旋回範囲の立入禁止措置。安全パトロール(発注者)14:00実施、指摘なし |
| 品質・出来形 | 路床面 標高測定 5点実施、設計値との差 最大-12mm(許容内) |
| 特記事項 | 降雨により40分中断。工程への影響なし。近隣より粉じんの申し出1件、散水頻度を1時間ごとに変更 |
| 翌日予定 | 路床掘削 残延長20m、路盤材搬入(RC-40 120t) |
公共工事の日報では、中断した時間帯とその理由を必ず書き残してください。工期延長の協議や、降雨日数のカウントで根拠資料になります。
3パターンに共通する型
工事の種類は違っても、書き方の骨格は同じです。
- その日の結果を数量で書く(何を、どれだけ)
- 予定に対する位置を書く(累計と全体、または残り)
- 想定外を書く(遅延、中断、指摘、変更指示)
- 翌日の段取りを書く(誰が、何を)
この4行が入っていれば、フォーマットが変わっても読める日報になります。逆にこの4行が抜けている日報は、どれだけ項目数が多くても後から使えません。
伝わらない日報を伝わる日報に変える書き換え例

記載項目を決めても、書き方が曖昧なままだと日報の質は上がりません。実際の現場でよく見る書き方を、どう直せばよいかの形で並べます。
| よくある書き方 | 書き換えた例 | 何が変わるか |
|---|---|---|
| 基礎工事を進めた | 北面基礎 打設30㎥(累計70㎥/全体90㎥) | 進捗率と残工程が計算できる |
| 順調 | 予定どおり。9/10の脱型に影響なし | 何に対して順調かがわかる |
| 職人5名 | 型枠3名・鉄筋2名(すべて○○工業) | 職種別の人工が拾える |
| 少し遅れた | 生コン到着が40分遅延、打継ぎ時間内で完了 | 遅延の原因と影響の有無が残る |
| 特になし | 指摘なし。ヒヤリハットなし。翌日予定変更なし | 確認したうえでの「なし」だと伝わる |
| 資材を搬入 | 石膏ボード12.5mm 80枚搬入(残 40枚は9/10) | 材料原価と残発注が追える |
書き換えの原則は3つです。動詞を数字に変えること、主観を事実に変えること、そして「なし」を「確認したうえでのなし」に変えることです。
現場に浸透させるときは、この表をそのまま1枚にして事務所と現場に貼るのが手っ取り早い方法です。禁止ワードとして「順調」「特になし」「いつもどおり」の3つだけを名指しで決めておくと、書き手も何を直せばいいか迷いません。
なお、文章を整える時間は1日5分で十分です。書き終えたあとに「この現場を見ていない人が読んで、状況が浮かぶか」だけ自問する習慣をつければ、日報の質は数週間で安定します。
手書き・Excel・アプリの選び方

日報の作成手段は、手書き、Excel、専用アプリの3つに大別できます。会社の規模と同時稼働の現場数で、適した選択肢は変わります。
手書きが向いているケース
ノートと用紙があれば翌日から始められること、図やスケッチを自由に描き込めること、電波の届かない現場でも書けることが手書きの強みです。同時稼働が1現場から2現場で、事務所に転記できる人がいる体制なら、いまでも十分に成立します。
弱点は集計と検索です。月末に人工を拾うたびに転記が発生し、過去の日報を探すのに時間がかかります。年間20件から30件の工事を回すようになると、この非効率が事務コストとして表面化してきます。
Excelが向いているケース
初期コストがほぼかからず、関数で人工と原価を自動集計できるのがExcelの強みです。手書きから移行する最初の一歩としては、もっとも現実的な選択肢といえます。
運用のコツは、ファイルを共有フォルダに置くことです。GoogleドライブやOneDriveに置いて現場と事務所が同じファイルを見る形にすれば、二重入力がなくなります。ここまでは月額数百円から千円程度で実現できます。
一方で、現場からスマホで入力する用途には向きません。複数現場のファイルを月末に手作業で束ねる負担も、現場数が増えるほど重くなります。
専用アプリが向いているケース
現場のスマホやタブレットから写真つきで入力でき、承認フローまで回せるのがアプリの利点です。日報と写真がセットで残るため、後から状況を振り返るときの解像度が違います。
選定時に確認しておきたいのは、通信環境の悪い現場でも入力できるか、撮影した写真が自動で日報に紐づくか、CSVやExcelで書き出せるか、既存の会計ソフトや給与ソフトにつながるか、の4点です。
そして何より、現場メンバー数人で1か月の無料トライアルを必ず実施してください。カタログのスペック比較と、現場での使い勝手はまったく別物です。現場側が「これなら毎日書ける」と感じないツールは、どれだけ多機能でも運用が止まります。
導入コストが不安な場合は、2026年度のデジタル化・AI導入補助金(旧:IT導入補助金)の対象になるツールもあります。補助率や上限額は枠や年度によって異なるため、公募要領で確認してください(出典: デジタル化・AI導入補助金 公式サイト)。
工事日報が続かない現場の直し方

フォーマットを整えても、現場で続かなければ意味がありません。日報が止まる原因はほぼ決まっているので、順番に潰していきます。
原因の大半は「書く時間が長い」こと
日報の運用が頓挫する最大の要因は、1枚あたりの記入時間です。10分から15分かかる設計だと、繁忙期に必ず手が止まります。逆に5分以内で書き切れる設計にすれば、続く確率は大きく上がります。
記入時間を短くする具体策は次のとおりです。
- 必須項目を10個以内に絞り、それ以外は任意欄にまとめる
- 天候、工程名、職種など、選択肢が決まっている項目はプルダウンやチェックボックスにする
- 自由記述は「特記事項」1欄だけに集約する
- 写真は1日3枚までと上限を決め、撮る対象(進捗・安全・搬入)をあらかじめ指定する
- 前日の内容をコピーして差分だけ書き換えられる形にする
ルールは口頭で決めず、1枚にまとめる
誰が、いつまでに、何を、どこへ出すのかを文書化してください。含めるべき項目は、提出期限、提出先、記入者、必須項目と任意項目の線引き、写真のルール、確認者と承認フローの6つです。
そのうえで、書面を配るだけで終わらせないことが肝心です。朝礼か月初の打ち合わせで、なぜ書くのかを口頭で説明する場を1回設けるだけで、定着率は大きく変わります。
3か月ごとに見直す
運用ルールは決めて終わりではありません。3か月から半年ごとに、次の4点を確認します。
- 提出率と提出時刻(遅れがちな現場と書き手は誰か)
- 記載品質(禁止ワードが復活していないか)
- 集計にかかる時間(事務が月に何時間使っているか)
- 現場側の負担感(記入時間が延びていないか)
とくに集計時間は、月1回でいいので実測して記録してください。この数字があると、ツールを入れるべきかどうかの判断が感覚論になりません。
小規模な会社の始め方
従業員10名から50名規模なら、いきなりアプリを入れる必要はありません。次の順番が現実的です。
まず、この記事の記載項目と記入例をもとに、自社の主力工種に合わせたフォーマットを1枚だけ作ります。完璧を目指さず、使わない欄を削る程度のカスタマイズで構いません。
次に、1現場・1か月だけで試運転します。この期間に項目の過不足や提出時刻の問題が必ず出てくるので、現場の声を反映して微調整します。全現場で一斉に始めると、想定外への対応が追いつきません。
そのうえでExcelを共有フォルダに置き、現場と事務所で同じファイルを見る運用に移します。ここまでを3か月から6か月続けて、集計作業が重いと感じた段階でクラウドツールを検討するのがちょうどいいタイミングです。Excel運用を経験してからのほうが、何が便利になるのかを現場が具体的に理解できるため、導入の合意も得やすくなります。
日報に書いた投入人数と使用材料は、そのままにしておくと紙の情報で終わります。工事ごとの原価明細として登録すれば、実際原価と粗利率が工事台帳の上に自動で積み上がる。集計時間を測る段階まで来た会社の受け皿になるのが工事管理システムuconnectです(30日間無料・初期費用0円)。
工事日報の法的要件と保存期間

工事日報そのものに、作成や提出を義務づけた条文はありません。ただし周辺の法令によって、実質的に日報相当の記録が必要になる場面は多くあります。ここは誤解が多いところなので、条文ベースで整理します。

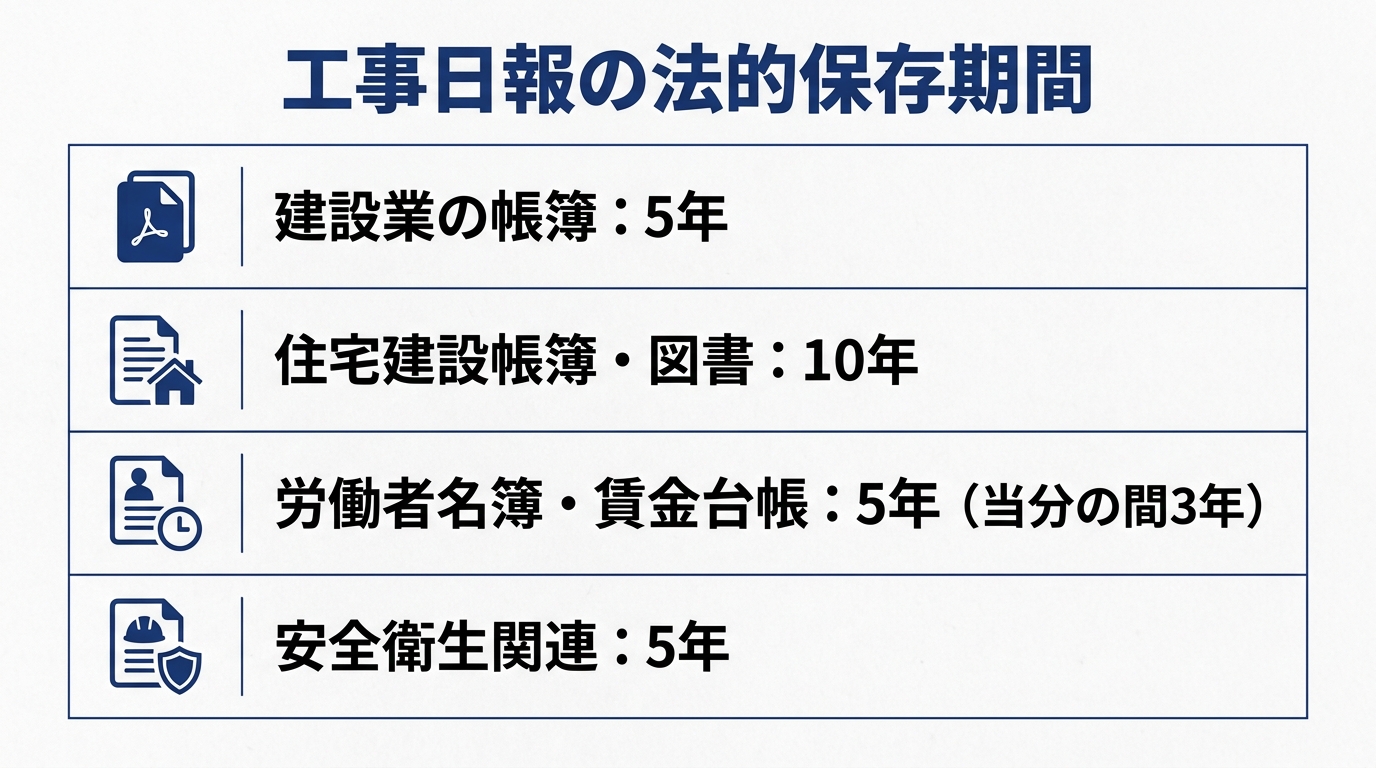

関連する保存義務
| 書類の種類 | 保存期間 | 根拠法令 |
|---|---|---|
| 建設業の帳簿(営業所ごと) | 5年 | 建設業法 第40条の3、建設業法施行規則 第28条第1項 |
| 発注者と締結した住宅を新築する建設工事に係る帳簿・添付書類等 | 10年 | 建設業法施行規則 第28条第1項 |
| 建設業法施行規則で定める図書(完成図・打合せ記録等) | 10年 | 建設業法施行規則 第28条第2項 |
| 労働者名簿・賃金台帳 | 5年(当分の間3年) | 労働基準法 第109条・第143条 |
| 安全衛生関連書類(健康診断個人票 等) | 5年 | 労働安全衛生規則 第51条 |
工事日報を何年保存せよと定めた規定はありませんが、上の帳簿や労務関連書類の裏づけ資料として参照されるため、実務上は少なくとも5年、住宅の新築工事にかかわるものは10年を目安にしておくと安全です(出典: e-Gov法令検索 建設業法)。
法人税法上の帳簿書類は原則7年(欠損金が生じた事業年度などは10年)とされているため、税務の観点も含めると10年で揃えておくのがもっとも管理が楽になります。
保存方法は紙でも電子でも構いません。電子帳簿保存法の要件を満たせば、スキャンデータやクラウド上のデータでの保存も認められています(出典: 国税庁 電子帳簿保存法のあらまし)。紙で運用する場合は、現場ごと・年度ごとにファイリングし、保管場所と廃棄予定日を一覧にしておくと管理が楽です。
保存期間を過ぎた日報には作業員の氏名などの個人情報が含まれるため、シュレッダー処理や安全なデータ消去の手順まで社内で文書化しておいてください。
証拠として機能させるために必要な記録
トラブルが起きたとき日報が会社を守れるかどうかは、次の情報が客観的に追える状態かどうかで決まります。
- 作業の開始時刻・終了時刻・休憩時間
- 作業者の氏名、所属会社、職種
- どの工程をどこまで進めたか
- 使用した機材と材料の数量・仕様
- KY活動、保護具の確認、ヒヤリハットの有無
- 事故、苦情、天候による中止判断などの発生事項
実務でとくに抜けやすいのが時刻です。作業員がケガをしたとき、開始・休憩・終了の時刻が日報に残っていれば、労災の判断も原因の究明もすみやかに進みます。逆に時刻の記録が曖昧だと、会社側が説明できない立場に追い込まれることがあります。
工事日報のよくある質問
工事日報は誰が書くのが正しいですか
工事単位でまとめる性格上、現場代理人か主任技術者が書くのが基本です。ただし現場に常駐できない体制であれば、職長が下書きし、現場代理人が確認して確定させる形でも機能します。
大事なのは、誰が書くかを現場ごとに1人に決めておくことです。複数人が交代で書くと、記載の粒度がばらついて後から比較できなくなります。
工事日報は法律で義務づけられていますか
工事日報そのものを義務づけた条文はありません。ただし建設業法第40条の3では、建設業者は営業所ごとに帳簿を備えて5年間保存することが義務づけられており、現場の作業実態を裏づける資料として日報が参照されることは珍しくありません(出典: e-Gov法令検索 建設業法)。
また公共工事では、発注者が日報の提出を契約条件としているケースが多くあります。法律上の直接の義務ではないが、契約・労務・税務のそれぞれの場面で必要になる書類、と捉えるのが実情に合っています。
テンプレートはどこから用意すればよいですか
ゼロから作る必要はありません。この記事の必須8項目と記入例をもとに、自社の主力工種に合わせて欄名と単位を決めれば、実用に足るフォーマットになります。
公共工事を受注している会社であれば、発注者が指定する様式がある場合が多いので、まずそちらを確認してください。指定様式がある工事とない工事でフォーマットを分けると管理が煩雑になるため、指定様式に自社の必要項目を足す形で1本化するのが現実的です。
日報を書く時間はどのくらいが適正ですか
1枚あたり5分以内が目安です。10分を超える設計は、繁忙期に必ず崩れます。記入時間が延びていると感じたら、項目を増やしたのではなく自由記述欄が増えていないかを確認してください。プルダウンやチェックボックスに置き換えられる項目が残っているはずです。
日報の数字が出面表や請求と合わないときはどうすればよいですか
多くの場合、原因は締めのタイミングのずれです。日報は当日締め、出面表は月末締め、請求は翌月というように基準日が違うと、同じ工事でも数字が合いません。
まずは3つの書類で工事コードと締め日を揃えてください。そのうえで、日報の投入人数を出面表の人工にそのまま転記する運用にすると、突き合わせの手間が大幅に減ります。工事コードの付け方については工事台帳とはで整理しています。
工事日報の数字を原価と粗利につなげる工事管理システム

ここまで見てきたとおり、工事日報の価値は書くことではなく、書いた数字を次の判断につなげられるかどうかで決まります。ところが多くの会社では、日報はExcel、出面表は別ファイル、原価は会計ソフト、工事台帳は手作業という形で情報が分断されています。これでは日報にどれだけ丁寧に数量を書いても、月末に転記する手間が増えるだけで終わってしまいます。
この分断を解消する選択肢のひとつが、工事管理システム「uconnect」です(株式会社unlimited提供)。工事ごとに見積・実行予算・原価・請求を同じ台帳の上で扱えるため、日報から拾った数字の受け皿になります。
なお、uconnectに日報機能や工数管理機能はありません。日報そのものはExcelやアプリで書き続けることになります。uconnectが担うのは、そこで確定した投入人数と材料費を工事別の原価として集計し、粗利を見える化する部分です。
具体的には、工事日報まわりで負担になりやすい次の作業がまとめて軽くなります。
- 登録した原価情報が工事別の実際原価として自動集計される
- 工事台帳が手入力なしで作成され、進行中の粗利率がその場で確認できる
- 見積・発注・請求の帳票が同じ画面でつながり、二重入力がなくなる
- 完工後の粗利確定値と実行予算の差を、工事ごとに振り返れる
料金は初期費用が無料で、月額7,200円(税抜、基本料6,000円+1ユーザー1,200円)から利用できます。ユーザー追加は1人あたり1,200円(税抜)です。30日間の無料お試しはクレジットカード登録不要で、デジタル化・AI導入補助金の活用案内も公式サイトに掲載されています。シリーズ累計3,000社を突破しており、一人親方から年商十数億円規模の建設会社まで利用されています。
日報の集計に月何時間かかっているかを実測してみて、その時間が負担だと感じるなら、uconnect公式サイトで機能と料金を確認してみてください。
まとめ

工事日報は、工事単位で1日1枚、現場代理人がまとめる記録です。作業員単位で時間と人工を押さえる作業日報とは役割が違うため、両方を運用するのか1枚に統合するのかを、自社の規模に合わせて先に決めてください。
書き方の骨格は、工事の種類が変わっても同じです。その日の結果を数量で書き、予定に対する位置を書き、想定外を書き、翌日の段取りを書く。この4つが入っていれば、フォーマットが違っても後から使える日報になります。
そして続けるための条件は、記入時間5分以内という一点に集約されます。項目を増やすより、選択式に置き換えて自由記述を減らすほうが、結果として情報量は増えます。
明日から取り組めることを3つにまとめます。
- いまの日報を1枚出してきて、必須8項目のうち何が埋まっていないかを確認する
- 記入例を土台に自社フォーマットを1枚だけ作り、1現場・1か月で試運転する
- 月末の集計に何時間かかったかを実測して記録する
3つ目の実測値が、手書きを続けるのか、Excelに移すのか、ツールを入れるのかを決める判断材料になります。今日の1枚が、半年後の原価管理を支え、1年後の見積精度を支え、5年後の法的リスクから会社を守ります。
あなたにおすすめの記事
出面表アプリおすすめ5選!選び方と最新機能【2026年版】完全ガイド
「出面表の管理に毎月何時間もかかっている」「紙の出面表を転記するたびにミスが出る」建設現場でこうした悩みを抱えている方は多いのではないでしょうか。2024年4月に施行された時間外労働の上限規制により、作業員の労働時間管理 […]
出面表とは?読み方・書き方とエクセルでの作り方【記入例つき】
出面表(でづらひょう)とは何かを、読み方や人工・出面帳との違いから解説。記入例つきでエクセルの列構成と集計関数の組み方、一人親方・個人事業主の書き方、保存期間の注意点までまとめました。
建設業向け勤怠管理システム比較10選|失敗しない選び方
建設業向けの勤怠管理システムを10選で徹底比較。GPS打刻・現場別集計・料金・給与計算連携など、建設業ならではの選び方も解説。2024年問題への対応や現場別の原価管理につなげる方法までわかります。
