1,058,000円の見積書を出したら、「100万円ちょうどにならないか」と言われた。そんな場面で昔から使われてきたのが、見積書の最後に入れる「出精値引き(しゅっせいねびき)」の一行です。建設業では日常的に見かける項目ですが、その意味や正しい書き方、どこまで値引きに応じてよいかの判断基準まで説明できる方は意外と少なめです。
この記事では、出精値引きの意味と読み方、通常の値引きとの違い、見積書への具体的な記載例から、値引き額の決め方、建設業法・取適法(旧下請法)に関わる注意点までを、見積書を作る建設会社の目線で解説します。読み終えるころには、出精値引きを「なんとなくの慣習」ではなく、利益を守りながら受注を取るための道具として使えるようになるはずです。
なお、本記事に記載されている法令・制度の情報は2026年7月時点のものです。最新の情報は各公式サイトでご確認ください。
工事原価を“今”見える化する工事管理システム
見積・実行予算・原価管理・工事台帳の自動作成まで、工事のお金まわりがuconnectひとつで完結。
出精値引きとは?意味と基本を理解しよう

「出精値引き」という項目を見積書で初めて見たとき、何と読むのか、どんな値引きなのか戸惑った方もいるかもしれません。まずは言葉の意味と、どんな場面で使われるのかを押さえておきましょう。
出精値引きの定義と読み方
出精値引き(しゅっせいねびき)とは、見積書の明細の最後に「出精値引き」という名目で一定額を差し引く、建設業界を中心とした商慣習です。「出精」は「精を出す」、つまり努力するという意味の言葉で、「当社の企業努力によって、可能な限りの値引きをしました」という意思表示を込めた値引きを指します。
個々の単価や数量に根拠を持つ値引きではなく、見積全体に対して「がんばった分」をまとめて差し引くのが特徴です。そのため、材料費や労務費といった明細の単価はそのまま維持しつつ、合計金額だけを調整できます。
「出精値引」と送り仮名を省いた表記や、値引きを「勉強する」と言い表す地域の言い回しなど、会社や地域によって表現が揺れることもありますが、意味はほぼ同じです。見積書を受け取る側にとっては「これ以上の値引き余地はありません」というメッセージでもあります。
出精値引きが使われる場面と目的
出精値引きは、建設工事・設備工事・リフォームなどの見積書で特によく使われます。金額の大きい請負契約では端数が出やすく、次のような目的で活用されるためです。
- 端数の調整: 見積合計が1,023,500円になったとき、23,500円を出精値引きして100万円ちょうどに整える
- 受注の後押し: 相見積もりや価格交渉の局面で、最後のひと押しとして提示する
- 誠意の表明: 単価を崩さずに「精一杯対応した」という姿勢を示す
- 交渉の収束: 「これが限界です」と伝えることで、際限のない値引き要求を打ち切る
つまり出精値引きは、単なる安売りではなく、交渉をまとめて取引を円滑に進めるためのコミュニケーション手段として機能してきました。だからこそ、金額の決め方や見せ方に受注者側の実力が表れます。
出精値引きと通常の値引きの違い

値引きにはいくつかの種類があり、出精値引きはその中でも少し特殊な位置づけです。先に一覧で比較してみましょう。
| 値引きの種類 | 根拠 | 主な場面 | 単価への影響 |
|---|---|---|---|
| 出精値引き | 企業努力(明確な根拠なし) | 見積の最終調整・価格交渉 | 単価は維持される |
| 端数値引き | 合計金額の端数 | 金額を切りのよい数字に整える | 単価は維持される |
| 数量割引 | 発注量の多さ | 大量発注・継続発注 | 単価が下がる |
| キャンペーン割引 | 期間限定の販促 | 小売・サービス業の販売促進 | 表示価格が下がる |
通常の値引きとの最大の違いは「単価を崩さない」こと
通常の値引きは「この材料の単価を下げる」「この工種の労務費を安くする」のように、明細の単価そのものを修正します。一方、出精値引きは明細には手を付けず、合計から一式で差し引くのが大きな違いです。
この違いは、次回以降の取引に効いてきます。一度単価を下げてしまうと、その単価が発注者側の「基準」として記憶され、次の見積でも同じ単価を求められがちです。出精値引きであれば「今回は特別に努力した」という位置づけを保てるため、自社の単価表を守りながら価格調整ができます。
業界慣習としての出精値引きの役割
建設業の見積は工種や材料が多岐にわたり、発注者が明細を1行ずつ精査して交渉するのは現実的ではありません。そこで「明細はこのままで、最後に出精値引きで調整する」という進め方が、交渉の落としどころとして定着してきました。
発注者にとっては「値引きしてもらえた」という納得感が得られ、受注者にとっては単価と利益構造を守れる。双方にメリットがある慣習だからこそ、長く使われ続けています。ただし後述するとおり、根拠のない値引きである以上、使い方を誤ると利益を直接削る諸刃の剣にもなります。
出精値引きの見積書への書き方・記載例

出精値引きの書き方はシンプルで、明細の最後(小計の直後)にマイナス表記で1行追加するのが基本です。まずは記載例から確認しましょう。
記載する位置と書き方の基本

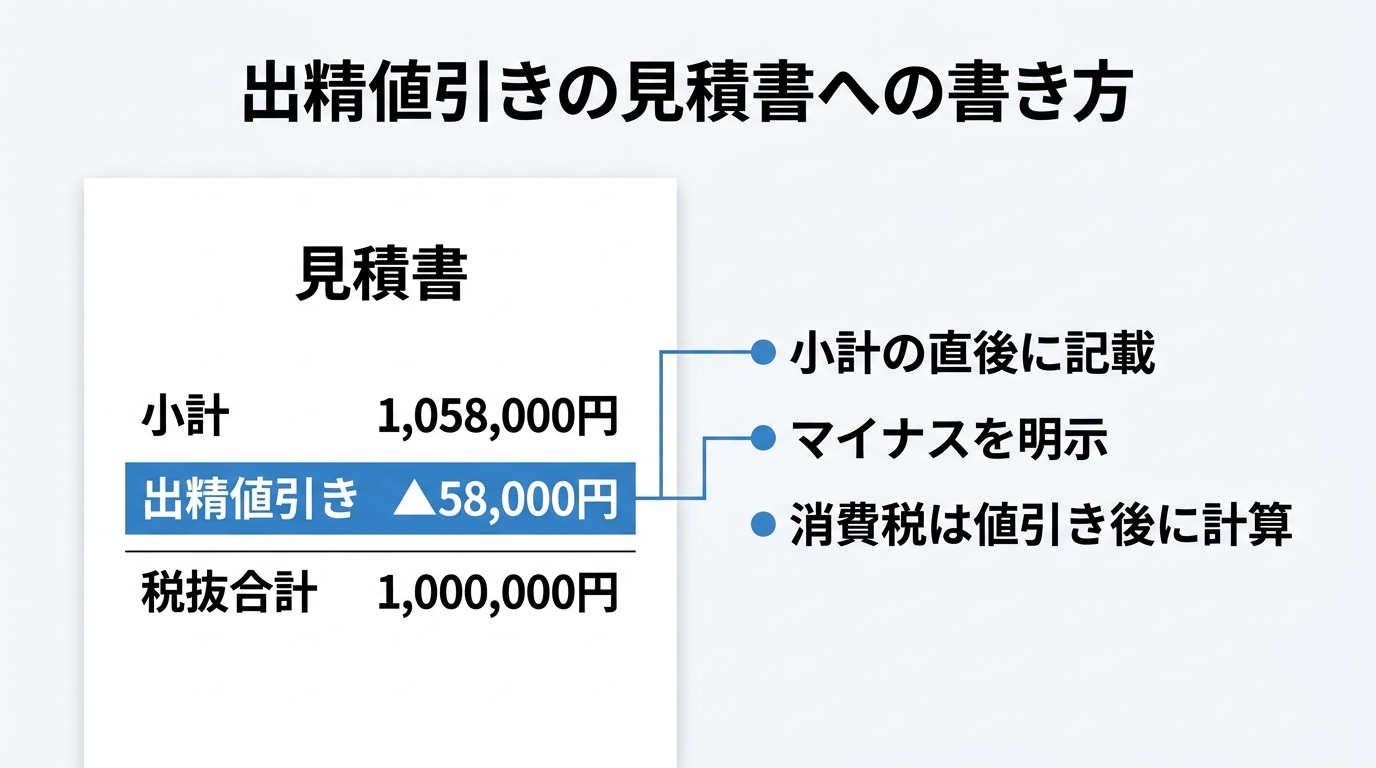

見積書への記載例は次のとおりです。
| 項目 | 金額 |
|---|---|
| 仮設工事 | 350,000円 |
| 木工事 | 480,000円 |
| 内装仕上工事 | 228,000円 |
| 小計 | 1,058,000円 |
| 出精値引き | ▲58,000円 |
| 税抜合計 | 1,000,000円 |
| 消費税(10%) | 100,000円 |
| 合計金額 | 1,100,000円 |
ポイントは3つあります。
- 記載位置: 明細と小計の後、税抜合計の前に入れる
- マイナスの明示: 「▲」やマイナス記号で、差し引く金額だと一目でわかるようにする
- 消費税は値引き後に計算: 出精値引きを差し引いた税抜金額に消費税率を掛ける
値引き前の小計を残したまま記載することで、「本来の金額」と「値引き額」の両方が発注者に伝わります。工事見積書の書き方の基本を押さえたうえで、最終調整の1行として使うイメージです。
記載時の注意点として、出精値引きの行に「一式」以外の数量や単価を入れないこと、そして同じ見積書の中で明細の単価値引きと出精値引きを二重に行わないことが挙げられます。値引きが複数箇所に散らばると、発注者がどこでいくら引かれたのか把握できず、かえって不信感につながります。
金額の決め方と端数処理のポイント
出精値引きの金額に法律上の決まりはありませんが、実務では端数を丸める程度に収めるのが一般的です。たとえば「1,058,000円→100万円ちょうど」のように、合計金額の数%以内で切りのよい数字に整えるケースが多く見られます。
金額を決める前に必ず確認したいのが、値引き後の利益です。出精値引きは明細に紐づかない分、どの費用から差し引かれたのかが見えにくく、気づかないうちに利益を削っていることがあります。工事原価と粗利率を把握したうえで、「いくらまでなら値引きしても利益が確保できるか」のラインを先に計算しておきましょう。
なお、法定福利費のように法律に基づいて必要な費用は、値引きの原資にしてはいけません。法定福利費を内訳明示している見積書であれば、「この部分は削れない費用です」と根拠を持って説明できます。
値引きを提示するタイミングと交渉のポイント
出精値引きは「いつ出すか」で効果が大きく変わります。実務でよくある失敗が、最初の見積提出時からいきなり出精値引きを入れてしまうパターンです。最初から値引きされていると、発注者は「まだ下がる余地がある」と受け取り、さらなる値引き交渉の起点にされてしまいます。
効果的な使い方は次のとおりです。
- 初回見積は適正価格で提出する: 積算に基づいた根拠のある金額をまず提示する
- 交渉が本格化した局面で切り札として出す: 相見積もりの最終比較や、発注直前の詰めの場面で提示する
- 「これが限界」というメッセージとセットで伝える: 「出精値引きとして◯◯円対応します。これ以上は品質に影響するため難しいです」と線を引く
- 値引き分をどこで吸収するか先に決めておく: 資材の仕入れ努力・工程の効率化など、社内での裏付けを持っておく
とくに4つ目は見落とされがちです。吸収策のない値引きは、そのまま粗利の減少になります。「交渉カードとして使う額」をあらかじめ見積に織り込んでおくのも、実務ではよく使われる方法です。
出精値引きを行うメリット
適切に使えば、出精値引きは受注活動の強い味方になります。代表的なメリットを2つの視点から整理します。
受注率の向上と柔軟な価格調整
相見積もりの場面では、金額の差がわずかであっても発注先の判断を左右します。出精値引きで金額を調整できれば、単価表を崩さずに競争力のある総額を提示でき、受注の可能性を高められます。競合との差が数万円という場面なら、端数分の出精値引きだけで総額を並べられることもあります。
総額をきれいに丸める効果も見逃せません。「1,058,000円」よりも「100万円ちょうど」のほうが、発注者にとって稟議や予算の説明がしやすく、意思決定を後押しします。予算の上限が決まっている案件では、その枠内に収める調整弁としても機能します。
取引先との信頼関係と継続取引
出精値引きには「あなたのために努力しました」という誠意のメッセージが込められています。金額そのものより、この姿勢が発注者との関係づくりに効くケースは少なくありません。
継続取引のある相手なら、「今回は出精値引きで対応します。その分、次回もご相談ください」といった形で、次の受注につなげる会話のきっかけにもなります。値引きを単発の損失で終わらせず、長期的な取引関係への投資として位置づけられるかどうかが分かれ目です。
出精値引きを行う際の注意点

「受注がほしくて大きめの出精値引きを入れたら、工事が終わってみると利益がほとんど残らなかった」。小規模な建設会社では、こうした話が珍しくありません。出精値引きの怖さは、損失がその場では見えにくいことにあります。
過度な値引きによる利益率の低下
出精値引きで差し引いた金額は、原価が変わらない以上、そのまま粗利から削られます。ここを軽く見ると赤字受注に直結します。
たとえば粗利率20%・税抜1,000万円の工事で50万円(5%)の出精値引きをすると、粗利は200万円から150万円へと25%も減少します。売上に対してはわずか5%の値引きでも、利益に対するインパクトは5倍になるわけです。
値引き判断の前に、その工事の実行予算と粗利を確認する習慣をつけてください。どんぶり勘定のまま値引きを重ねると、「忙しいのに儲からない」状態から抜け出せなくなります。
値引きの常態化と顧客の期待管理
毎回のように出精値引きを付けていると、発注者は値引き後の金額を「定価」として認識するようになります。こうなると値引きの効果は失われ、値引きがないことが不満の種になるという本末転倒な状況に陥ります。
常態化を防ぐには、次の点を意識しましょう。
- 値引きの理由を毎回変えない・安売りしない: 「今回は端数調整として」「長年のお付き合いへの感謝として」など、位置づけを明確にする
- 応じられない場合の断り方を用意する: 「品質と安全を確保するため、これ以上は難しい」と根拠を添えて伝える
- 値引き履歴を記録する: 取引先ごとの値引き額と頻度を把握し、特定の相手に偏っていないか確認する
断るときの伝え方の一例を挙げると、「前回は端数調整として対応しましたが、今回は資材価格が上がっており、これ以上引くと必要な品質を確保できません」のように、値引きできない理由を事実ベースで説明する形が有効です。単に「無理です」と返すより納得を得やすく、関係も損ねにくくなります。
出精値引きは切り札だからこそ、使う頻度と金額に一線を引くことが自社の価格の信頼性を守ります。
値引きに応じられる限度額は、工事ごとの原価と粗利を正確に把握できてはじめて見えてきます。見積・実行予算から日々の原価まで工事別に自動集計し、値引き前に残る粗利をその場で確認できるのが工事管理システムuconnectです(30日間無料・初期費用0円)。
出精値引きの法的側面|下請法・独占禁止法の注意点

受注者が自らの判断で行う出精値引きは、工事の施工に通常必要な原価を下回らない範囲であれば、法律上問題ありません。注意が必要なのは、発注者側から値引きを強要されるケースです。関係する法律を整理しておきましょう。
建設業法における「不当に低い請負代金」の禁止
建設工事の請負契約では、建設業法第19条の3により、注文者が自己の取引上の地位を不当に利用して、工事の施工に通常必要と認められる原価に満たない金額で請負契約を締結することが禁止されています。あわせて、2024年の建設業法改正では、受注する建設業者の側も、正当な理由なく通常必要と認められる原価に満たない金額で請負契約を締結してはならないと定められました(同条第2項)。つまり、原価割れするほどの大幅な出精値引きは、受注者自身にとっても法律上のリスクになります(出典:e-Gov法令検索「建設業法」)。
「出精値引きしてくれないと発注しない」と一方的に原価割れの金額を押し付けられた場合、この規定に抵触する可能性があります。国土交通省の建設業法令遵守ガイドラインでも、受注者と協議せず見積額を大幅に下回る額で契約するケースが違反行為の例として挙げられています(出典:国土交通省「建設業法令遵守ガイドライン」)。
元請から不当な値引き要求を受けた場合は、国土交通省が設置する駆け込みホットライン(建設業法違反の情報提供窓口)などの相談窓口を利用できます。泣き寝入りする前に、証拠となる見積書やメールを残したうえで相談を検討してください。
下請法(取適法)・独占禁止法上の注意
製造業やサービス業の委託取引では、下請法が発注者による「買いたたき」や不当な減額を禁止してきました。この下請法は2026年1月1日に改正され、名称も「中小受託取引適正化法(取適法)」に変わっています。改正後は、受託事業者が価格の協議を求めたのに応じず、一方的に代金を決定することも禁止されました(出典:政府広報オンライン「2026年1月から下請法が『取適法』に!」)。
ここで注意したいのは、建設工事の請負契約そのものは取適法(旧下請法)の適用対象外で、前述の建設業法が適用されるという点です。ただし、建設会社であっても資材の製造委託や設計図面の作成委託などは取適法の対象になるため、両方の法律を意識しておく必要があります。
また、規模の大きな発注者が立場を利用して不当な値引きを迫る行為は、独占禁止法の「優越的地位の濫用」に該当する可能性もあります。いずれの法律でも共通するのは、「原価割れなどの問題がなく、双方が納得して合意した値引きは通常問題になりにくい一方、一方的な強要は違法となり得る」という考え方です。
出精値引きに関するよくある質問
最後に、出精値引きについて現場でよく聞かれる疑問をQ&A形式でまとめます。
Q1. なぜ「出精」という言葉を使うのですか?
「出精」は精を出す・努力するという意味の言葉です。値引きの根拠が単価や数量にあるのではなく、「受注者の企業努力」にあることを示すために使われてきました。発注者への敬意と誠意を込めた、商慣習ならではの表現です。
Q2. 出精値引きの金額に相場や決まりはありますか?
法律上の決まりはありません。実務では端数を丸める程度から合計の数%以内に収めるのが一般的です。大幅な出精値引きは「最初の見積が水増しだったのでは」という不信感を招くうえ、利益を直接削るため、慎重に判断してください。
Q3. 請求書にも出精値引きを記載しますか?
見積書で出精値引きをした場合は、請求書にも同じ項目・同じ金額を記載して整合させるのが基本です。見積と請求で金額の内訳が食い違うと、発注者の経理処理で確認の手間が生じ、支払いの遅れにつながることもあります。建設業の請求書の書き方と合わせて確認しておきましょう。
Q4. 発注者から「出精値引きしてほしい」と求められたら応じるべきですか?
義務はありません。応じるかどうかは、値引き後の粗利が確保できるかで判断してください。応じる場合も、無条件に引くのではなく「支払サイトの短縮」「次回工事の優先発注」など、何らかの条件を引き出せると値引きが一方的な損失になりません。原価割れの金額を強要された場合は、前述の建設業法に抵触する可能性があるため、安易に受けず相談窓口の利用も検討しましょう。
値引きしても利益が残るかを一目で確認するには

ここまで見てきたとおり、出精値引きの判断で欠かせないのは「値引き後に粗利がいくら残るか」の把握です。ところがExcel管理では原価の集計が月末や工事完了後になりがちで、交渉の場では勘に頼って値引き額を決めているケースが少なくありません。
こうした課題を解決する選択肢のひとつが、工事管理システム「uconnect(ユーコネクト)」です。工事ごとの売上・原価・粗利をリアルタイムで把握できるため、値引き交渉の前に「この工事はあといくらまで引けるか」を数字で確認したうえで判断できます。
出精値引きの実務に関わる主な機能は次のとおりです。
- 工事別リアルタイム粗利管理: 値引きが粗利に与える影響をその場で確認できる
- 階層型見積・実行予算: 見積段階から実行予算とセットで利益ラインを設計できる
- 工事原価の自動集計: 日々の原価が工事別に自動で紐づき、どんぶり勘定から抜け出せる
- 帳票の一元管理: 見積書から請求書まで一気通貫で作成でき、出精値引きの記載も整合を保てる
初期費用は無料、月額7,920円(税込)から利用でき、30日間の無料トライアルもあります。デジタル化・AI導入補助金2026(最大50万円)に対応しているため、導入コストを抑えたい小規模の会社でも始めやすい価格帯です。
自社の業務フローに合うかどうかを事前に判定できる導入適合性チェックも用意されています。
出精値引きのまとめ
出精値引きの要点を振り返ります。
- 出精値引き(しゅっせいねびき)は、企業努力を根拠に見積合計から一式で差し引く建設業の商慣習
- 単価を崩さずに総額を調整できるため、自社の単価表と利益構造を守れる
- 見積書には小計の後にマイナス表記で記載し、消費税は値引き後の金額に掛ける
- 値引き額はそのまま粗利から削られるため、原価と粗利率を確認してから金額を決める
- 発注者からの一方的な値引き強要は建設業法第19条の3などに抵触する可能性がある
出精値引きを「なんとなくの慣習」で使うか、「利益を守りながら受注を取る戦略」として使うかで、積み重なる差は小さくありません。まずは自社の直近の見積を見返し、値引き前に粗利を確認するプロセスがあるかどうかをチェックするところから始めてみてください。
あなたにおすすめの記事
建設業の粗利率の目安は?計算方法と改善策をわかりやすく解説!
建設業の粗利率の目安や計算方法、利益率が低下する原因と改善策を解説。小規模建設会社でも実践できる原価管理やITツール活用のポイントも紹介します。
法定福利費とは?内訳・計算方法と建設業の見積書記載を解説
法定福利費とは法律で義務づけられた社会保険料などの事業主負担分です。健康保険・厚生年金の内訳と令和8年度の計算方法、建設業の見積書への内訳明示ルールまで実務目線で解説します。
工事見積書の書き方ガイド|内訳・テンプレート・法定福利費まで解説
工事見積書の書き方を基本から解説。記載項目・費用内訳・法定福利費・テンプレート選びまで、建設業の見積書作成に必要な知識をまとめました。
